飞象网讯 跟着移动通讯技能的继续不断的开展,5G技能经过更大容量、更多衔接、更低时延给用户带来极致体会。自2019年6月我国正式发放5G车牌后,国内的5G布置节奏驶上了快车道。但是,移动网络在经过2G/3G/4G开展后,无线站点层层叠加已极端杂乱,很多站点空间/承重受限,无法新增5G模块;其次,房顶或铁塔租金贵重,新增5G天面及相应动力设备也必然触发OPEX的大幅增加。
面临5G网络建造过程中的痛难点,深圳移动以终为始,以网络低成本绿色开展为理念,在5G网络建造伊始,携手华为积极探索习惯新时期的网络建造方案,别离环绕设备级节能、站点级节能、网络级节能三方面打开屡次研讨,充沛的发挥华为5G设备极简、天面极简、电源极简的产品优势,依照CRAN极简站点建造理念,把2/4G网络同步进行拉远及全室外化改造布置,完成整合设备腾空间、去机房省租金、关空调省电费的绿色开展形式。

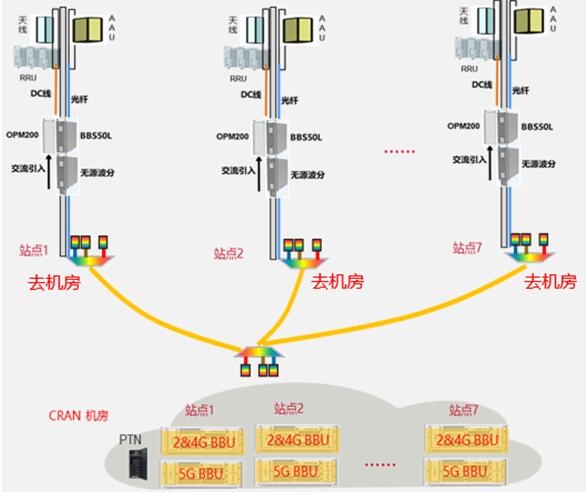

图:CRAN极简站点形状暗示
依照CRAN架构,项目组团队细心排查现网机房资源,根据支撑多模合一且高容量大集成度的BBU设备才能,依照2/4G网络可同步进行BBU会集布置的改造方案,规划并挑选CRAN机房,真实完成原有BBU机房的整理腾空,以节约机房电费和租金费用;为处理BBU会集布置后,带来的CRAN机房空间需求增大、温控才能缺乏等问题,本项目首先选用新一代一体化动力柜方案,经过 “全刀片化”规划理念的“高密电源和锂电”,使硬件支撑模块化扩容,软件支撑无感知滑润晋级,完成“演进极简和布置极简”,让CRAN演进免增机柜完成才能翻番。“高密BBU柜”选用“冷热风道阻隔、可调风道专利规划”,兼容不同的干流散热制式,让BBU散热更牢靠、作业更安稳。比较于传统BBU会集机房方案,新方案完成了高达8个机柜空间的节约,及整流功率的提高(92%↗97%)和机房空调设置温度的提高(25℃↗32℃),有用促进机房的节能和降本增效。
图:传统方案及立异方案改造作用比照
关于天面站址,5G运用2.6G 160M大带宽的5G AAU设备,针对存量天线杂乱的场景,可选用一面天线收编无源3GHz以下悉数频段的天线设备,更多的腾挪天面空间;为处理天面全室外布置的设备供电问题,选用了最新的高密度室外刀片电源和刀片锂电,替换掉本来室内体积巨大的电源体系和铅酸电池组,华为新一代室外大功率刀片电源,外加2片50Ah刀片电池,可满意整个物理站点2/4/5G射频模块的供备电需求,完成“一站一刀片”的站点形状演进。
图:CRAN改造完成机房清退及全室外天面布置
在CRAN站点改造布置过程中,为削减事务中止时长,下降对网络的影响,项目立异性选用华为软搬家方案,以到达最大化设备运用率。此次软割接运用的BBU兼并东西,完成方针网评价规划、100%集成原网参数、可视化组网复原、方针网连线辅导及主动制造输出脚本,极大提高了站点CRAN整合功率。
当时深圳移动联合华为极简站点项目组,已在深圳移动5G建造傍边,落地施行了CRAN极简站点方案,经开始测算,每改造一个CRAN站点,经过机房清退和设备整合,可完成机房配套租金及电费节约约5万/年,实在提高了降本增效质量。一起在落地CRAN极简布置的过程中,两边经过经验总结,建立了CRAN会聚阶梯建造规范及CRAN无损改造系列方案,为下一步规划使用奠定了根底。华为将继续打造抢先的立异处理方案和产品,推动执行后续的布置方案,助力深圳移动5G站点的快速布置,完成归纳节能方针,并向着通讯网络的绿色开展共同努力。
